建築現場レポート
-
01
2021/05/16
地鎮祭
無事、地鎮祭を行うことができました。
安全第一で、進めて参ります。
-
02
2021/06/11
ブロック積み
境界ブロック積み ベースコン打ち完了しました。
-
03
2021/06/16
ブロック積み
ブロック積み完了しました。
-
04
2021/06/22
基礎工事
基礎工事、着工しました。
-
05
2021/06/23
基礎工事
鉄筋、外枠 基礎工事進めています。
-
06
2021/06/30
基礎工事
ベース打設完了しました。
-
07
2021/07/09
基礎工事
埋戻し整地、玄関型枠完了しました。
-
08
2021/07/20
足場工事
先行足場建て完了致しました。
-
09
2021/07/22
屋根工事
ルーフィング貼り完了しました。
-
10
2021/07/24
屋根工事
屋根工事完了しました。
-
11
2021/07/27
吹付工事
吹き付け下地工事等行いました。
-
12
2021/07/28
電気工事
電気配線工事入りました。
-
13
2021/07/29
防水シート
防水シート施工完了しました。
-
14
2021/07/30
屋根工事
のし水切(雨押さえ板金)完了しました。
-
15
2021/07/31
軒下工事
軒天下地工事等行いました。
-
16
2021/08/03
電気工事
電気配線工事完了しました。
-
17
2021/08/07
天井工事
天井下地工事を行っています。
-
18
2021/08/09
天井工事
天井PB貼り工事等行いました。
-
19
2021/08/11
サッシ取り付け
サッシ枠取り付け工事等行います。
-
20
2021/08/23
階段工事
階段が出来上がってきました。
-
21
2021/08/30
サイディング
サイディング施工完了しました。
-
22
2021/08/31
大工工事

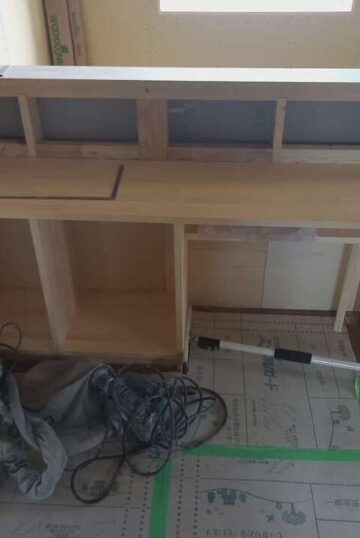

造作家具を作っています。
-
23
2021/09/01
シーリング
シーリング施工完了致しました。
-
24
2021/09/04
大工工事
家具制作を行っています。
-
25
2021/09/20
外壁工事
本日から外部stoベースコート塗りを行います。
-
26
2021/09/20
大工工事
家具製作を行っています。
-
27
2021/09/29
窓枠
窓枠塗装終わりました。
-
28
2021/09/30
洗面所
洗面所鏡取付完了しました。
-
29
2021/10/01
外壁工事
外部sto仕上げ工事完了致しました。
-
30
2021/10/02
電気工事
ボード開口完了です。
-
31
2021/10/03
塗装工事
内部塗装本日終わりました。
-
32
2021/10/05
雨樋工事完了
雨樋工事完了しました。
-
33
2021/10/06
タイル工事
玄関のタイルを施工しました。
-
34
2021/10/09
足場解体
足場解体完了致しました。
-
35
2021/10/12
クロス工事
下地処理完了しました。
-
36
2021/10/14
コンクリート工事
デッキ下給湯器台コンクリート段取りを行いました。
-
37
2021/10/20
漆喰塗り
内部漆喰仕上げを行っています。
-
38
-
39
2021/10/25
タイル・漆喰塗り
タイル貼りを行っています。
-
40
2021/10/26
洗面所
洗面所のタイル貼りを行いました。
-
41
2021/10/28
左官工事
左官工事完了致しました。
-
42
2021/10/30
建具工事
建具吊り込み工事行いました。
-
43
-
44
2021/11/01
照明
照明器具取付けを行いました。
-
45
2021/11/04
建具工事
建具取り付けを行っています。
-
46
2021/11/08
塗装工事
建具塗装完了しました。
-
47
2021/12/25
引き渡し
無事にお引き渡し式が終わりました。これから新しいおうちで、たくさんの思い出を紡いでいってくださいね。
物件データ
所在地 | 岐阜県御嵩町 |
---|---|
主要用途 | 住宅 |
