建築現場レポート
-
01
2021/04/11
地鎮祭
無事、地鎮祭を執り行うことができました。
安全第一で、進めていきます。 -
02
2021/04/28
基礎工事
砕石敷きまで完了しました。
-
03
2021/05/01
基礎工事
配筋完了しました。
-
04
2021/05/09
基礎工事
ベース打設完了しました。
-
05
2021/05/14
基礎工事
立ち上げ打設完了しました。
-
06
2021/05/21
基礎工事
基礎工事、完了しました。
-
07
2021/06/02
土台伏せ
土台伏せ、養生完了しました。
-
08
2021/06/09
屋根工事
ルーフィング貼り完了しました。
-
09
2021/06/14
下地工事
下地工事、屋根面シート張りを行いました。
-
10
2021/06/16
下地工事
サッシ取り付け、下地工事を行いました。
-
11
2021/06/20
屋根工事
屋根工事完了しました。
-
12
2021/06/20
下地工事
本日は、下地工事を行いました。
-
13
2021/06/22
電気工事
電気配線工事完了しました。
-
14
2021/06/23
下地工事
下地工事、トップライト工事を行いました。
-
15
2021/06/28
下地工事
今日は下地工事を行いました。
-
16
2021/06/29
玄関
玄関取り付けを行いました。
-
17
2021/06/30
軒天工事
下地工事、軒天工事を行いました。
-
18
2021/07/03
天井
天井ボード張りなどを行いました。
-
19
2021/07/06
吹き抜け
吹き抜け壁ボード張りを行いました。
-
20
2021/07/08
床工事
床貼りなどを行っています。
-
21
2021/07/13
下地工事
下地工事、壁ボード張りなどを行いました。
-
22
2021/07/19
壁工事
壁ボード張りなどを行いました。
-
23
2021/07/20
サッシ
サッシ枠取り付けなどを行いました。
-
24
2021/07/21
造作
今日は家具工事などを行いました。
-
25
2021/07/28
サイディング
サイディング張り工事完了しました。
-
26
2021/08/02
コーキング
外壁コーキング完了しました。
-
27
2021/08/05
家具工事
造作家具を仕上げていきます。
-
28
2021/08/07
家具工事
家具造作を行っています。
-
29
2021/08/08
塗装工事
軒天破風塗装終わりました。
-
30
2021/08/17
板金工事
雨樋と板金工事完了しました。
-
31
2021/08/20
大工工事
大工工事完了しました。
-
32
2021/08/21
足場解体
足場解体完了致しました。
-
33
2021/08/21
電気工事
ボード開口完了しました。
-
34
2021/08/24
コンクリート工事
作業デッキ下ステップ部分コンクリート打設仕上げを行います。
-
35
2021/08/26
塗装工事
家具塗装を行っています。
-
36
2021/08/29
塗装工事
ウッドデッキの塗装を行っています。
-
37
2021/08/31
ウッドデッキ工事
ウッドデッキ工事を行っています。
-
38
2021/09/03
薪ストーブ
こちらは、薪ストーブのスペースです。
-
39
2021/09/04
タイル工事

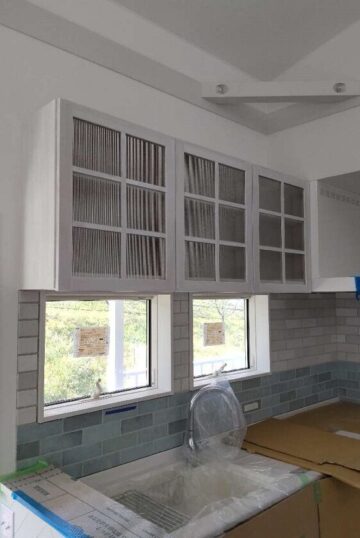

内部タイル貼りを行っています。
-
40
2021/09/12
電気工事
器具取り付けを行っています。
-
41
2021/09/23
ウッドデッキ
ウッドデッキ塗装しました。
-
42
2021/09/24
電気工事
外の電気工事を行いました。
-
43
2021/09/27
建具工事
建具取り付け完了しました。
次回ガラス入れに入ります。 -
44
2021/09/30
大工工事
大工工事完了しました。
-
45
2021/10/03
塗装工事
内部塗装工事終わりました。
-
46
2021/10/04
ガラス入れ
ガラス入れ完了しました。
-
47
2021/10/21
カーテン
カーテン工事本日完了致しました。
-
48
2021/11/14
引き渡し
無事にお引き渡し式が終わりました。これから新しいおうちで、たくさんの思い出を紡いでいってくださいね。
物件データ
所在地 | 岐阜県御嵩町 |
---|---|
主要用途 | 住宅 |
